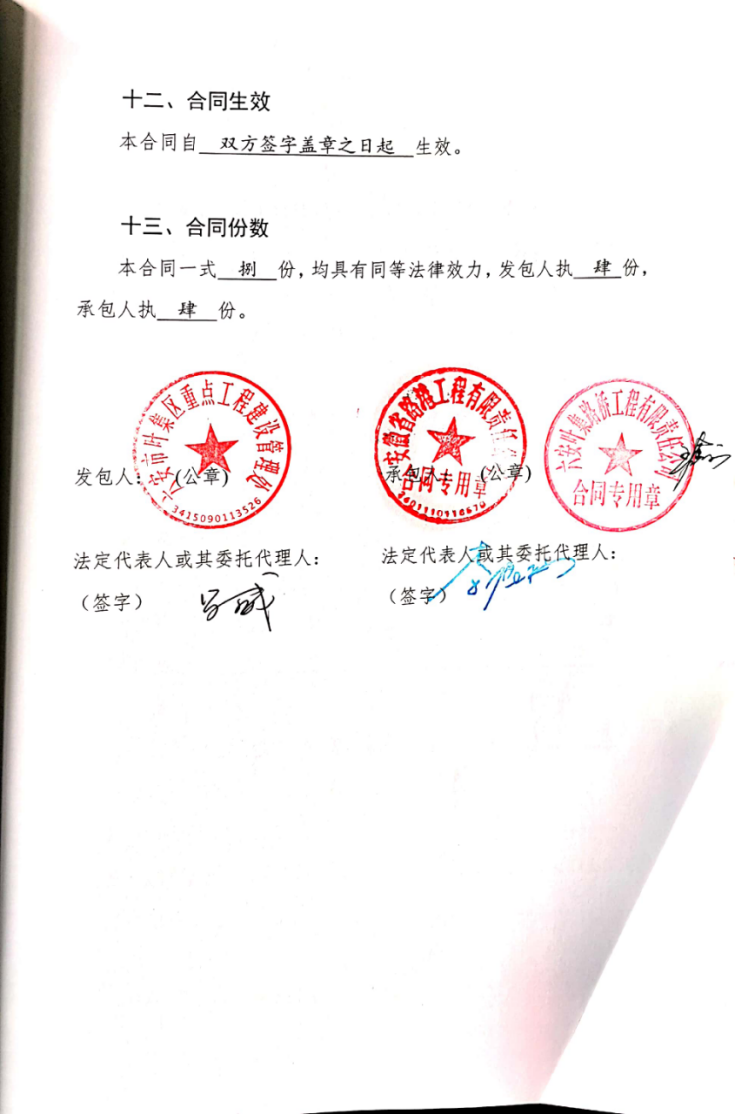

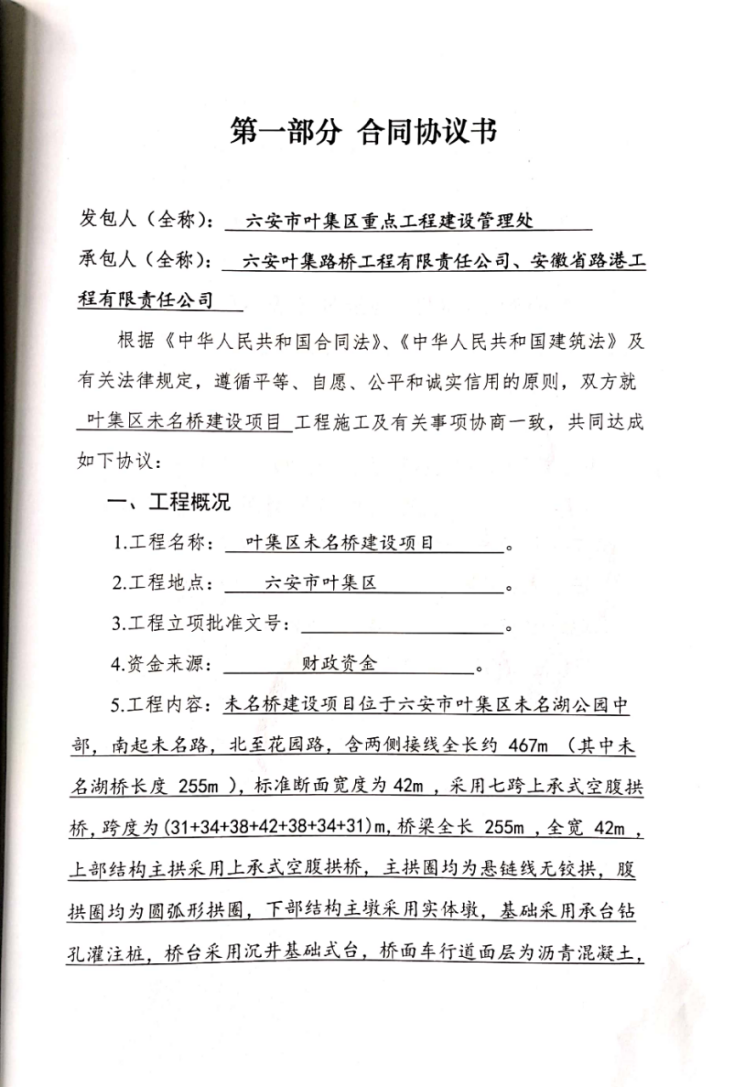

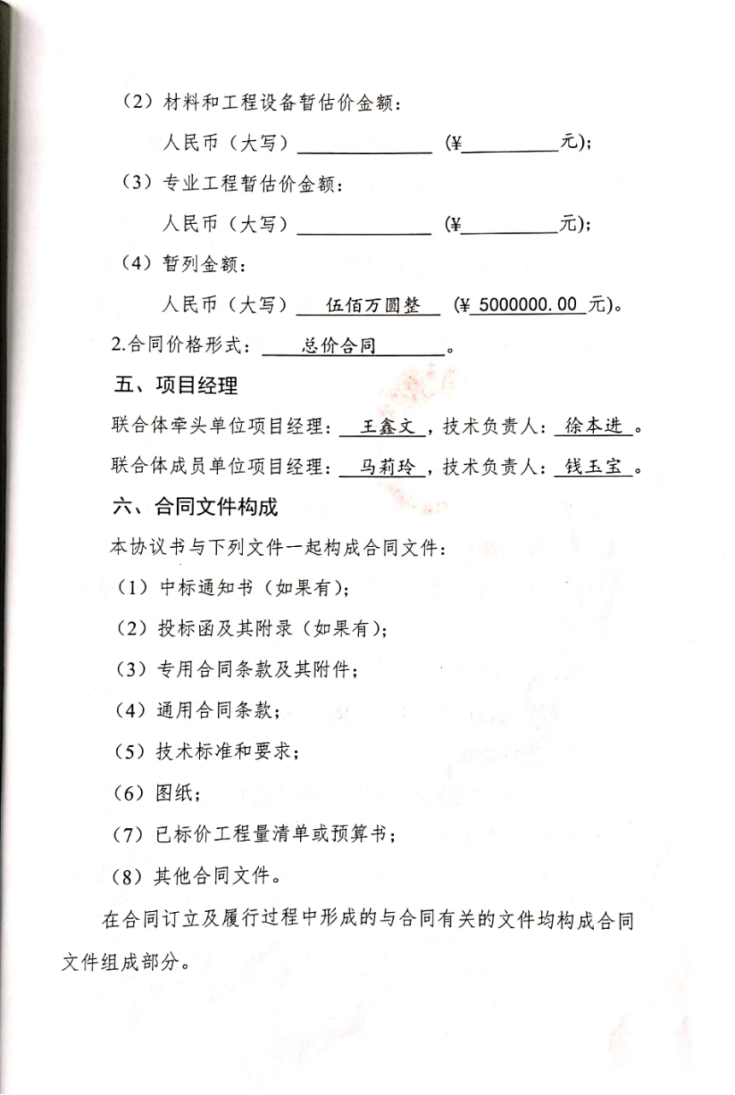

未名湖大桥工程项目施工合同

发布时间:2023-08-10 11:35来源:叶集区发改委阅读:字体【  保护视力色:





第二部分  通用条款内容详见《建设工程施工合同》(GF—2017—0201 示范文本)

第三部分 专用合同条款

1. 一般约定

1.1 词语定义

1.1.1合同

1.1.1.10其他合同文件包括: 工程签证、设计变更、会议纪要等相关文件

1.1.2 合同当事人及其他相关方

1.1.2.4监理人:

   称: 六安市建工建设监理有限公司

资质类别和等级: 市政甲级

联系电话:

电子信箱:

通信地址:

1.1.2.5 设计人:

   称:合肥市市政设计研究总院有限公司

资质类别和等级:市政行业专业甲级   

联系电话:0551-62621289        

电子信箱: hfsszy2008@126.com            

通信地址:               

1.1.3 工程和设备

1.1.3.7 作为施工现场组成部分的其他场所包括: 用地红线范围内

1.1.3.9 永久占地包括:用地红线范围内          

1.1.3.10 临时占地包括:用地红线范围内           

1.3法律

适用于合同的其他规范性文件:六安市叶集区相关部门有关规定

1.4 标准和规范

1.4.1适用于工程的标准规范包括:现行的国家及行业建设施工、验收及清单计价规范

1.4.2 发包人提供国外标准、规范的名称:      /



发包人提供国外标准、规范的份数:      /

发包人提供国外标准、规范的名称:         /

1.4.3发包人对工程的技术标准和功能要求的特殊要求:

/         

1.5 合同文件的优先顺序

合同文件组成及优先顺序为:执行通用条款  

1.6 图纸和承包人文件

1.6.1 图纸的提供

发包人向承包人提供图纸的期限:                

发包人向承包人提供图纸的数量:          

发包人向承包人提供图纸的内容:    

1.6.4 承包人文件

需要由承包人提供的文件,包括:

承包人提供的文件的期限为:      

承包人提供的文件的数量为:          

承包人提供的文件的形式为:      

发包人审批承包人文件的期限:      

1.6.5 现场图纸准备

关于现场图纸准备的约定:执行通用条款

1.7 联络

1.7.1发包人和承包人应当在    天内将与合同有关的通知、批准、证明、证书、指示、指令、要求、请求、同意、意见、确定和决定等书面函件送达对方当事人。

1.7.2 发包人接收文件的地点:     

发包人指定的接收人为:               

承包人接收文件的地点:叶集经济开发区易涝点整治工程项目部

承包人指定的接收人为:孟晓冬          

监理人接收文件的地点:叶集经济开发区易涝点整治工程监理部

监理人指定的接收人为: 刘军           

1.10 交通运输

1.10.1 出入现场的权利

关于出入现场的权利的约定:一切出入现场的相关手续和费用由承包人承担,发包人协助办理

1.10.3 场内交通

关于场外交通和场内交通的边界的约定:承包人必须根据发包人的要求采取切实可行的措施并确保施工现场周边的交通畅通和安全,确保各种管线安全运营,确保沿线居民出行方便,确保周边水系畅通,将施工给群众带来的干扰降至最低限度,否则由此造成的一切后果由承包人承担,对承包人处以完成该项工作2倍的违约金

关于发包人向承包人免费提供满足工程施工需要的场内道路和交通设施的约定:发包人免费提供场内道路用地,承包人负责道路畅通

1.10.4超大件和超重件的运输

运输超大件或超重件所需的道路和桥梁临时加固改造费用和其他有关费用由  承包人   承担。

1.11 知识产权

1.11.1关于发包人提供给承包人的图纸、发包人为实施工程自行编制或委托编制的技术规范以及反映发包人关于合同要求或其他类似性质的文件的著作权的归属:发包人

关于发包人提供的上述文件的使用限制的要求:执行通用条款

1.11.2 关于承包人为实施工程所编制文件的著作权的归属:发包人

关于承包人提供的上述文件的使用限制的要求:执行通用条款

1.11.3 承包人在施工过程中所采用的专利、专有技术、技术秘密的使用费的承担方式:执行通用条款

1.11.4工程量清单错误的修正

出现工程量清单错误时,是否调整合同价格:          

允许调整合同价格的工程量偏差范围:

                                                     

2. 发包人

2.2 发包人代表

发包人代表:

   名:     

身份证号:      

   务:    

联系电话:     

电子信箱:     

通信地址:    

发包人对发包人代表的授权范围如下:     

   

2.4 施工现场、施工条件和基础资料的提供

2.4.1 提供施工现场

关于发包人移交施工现场的期限要求:执行通用条款

2.4.2 提供施工条件

关于发包人应负责提供施工所需要的条件,包括:        

2.5 资金来源证明及支付担保

发包人提供资金来源证明的期限要求:不提供

发包人是否提供支付担保:不提供

发包人提供支付担保的形式: /

3. 承包人

3.1 承包人的一般义务

9)承包人提交的竣工资料的内容:

承包人需要提交的竣工资料套数:

承包人提交的竣工资料的费用担:

承包人提交的竣工资料移交间:

承包人提交的竣工资料形式要求:

10)承包人应履行的其他义务:                                     

3.2 项目经理

3.2.1 项目经理:

   名:孟晓冬       

身份证号:   342625*******432

建造师执业资格等级:市政公用工程一级注册建造师

建造师注册证书号:    01000136 

建造师执业印章号:   皖134171903442 

安全生产考核合格证书号:皖建安B(2017)010884

联系电话:   18755317824      

电子信箱:/        

通信地址:/        

承包人对项目经理的授权范围如下:执行通用条款

关于项目经理每月在施工现场的时间要求: 执行通用条款

承包人未提交劳动合同,以及没有为项目经理缴纳社会保险证明的违约责任:     执行通用条款

项目经理未经批准,擅自离开施工现场的违约责任:中标人(承包人)的项目经理(建造师)需要离开现场的,时间在半天以内的须经工程师书面同意;半天以上两天以内的须经工程师出具书面意见后报招标人(发包人)现场负责人同意并送招标人(发包人)备案;时间超过两天以上的,需经现场负责人出具书面意见送招标人(发包人)审核同意。离开前应书面指定临时代表,代为行使项目经理的权力;该临时代表的一切行为,招标人(发包人)均认为是项目经理的行为。政府重大投资项目,中标人(承包人)的项目经理(建造师)在工程建设过程中未按前述规定取得书面同意不得离岗,否则,第一次离岗按中标价的0.1%支付违约金;第二次离岗的按中标价的0.2%支付违约金;第三次及其以后每次均按中标价的0.5%支付违约金(缺席、离岗次数以天为计),合计(缺席、离岗)次数超过10次的或者年度累计请假超过26天的,按违约处理,除由中标人(承包人)支付违约金、罚款外,由招标人(发包人)按规定清除出场,记不良行为记录。招标人(发包人)将中标人(承包人)违约事实形成证据,提出给予中标人(承包人)及该项目经理6个月至3年的在六安市叶集区投标资格限制的处理意见,报送公共资源交易监督管理部门会同有关部门依照法律法规的规定进行审查,落实具体的投标资格限制期限。签订合同时,中标人(承包人)的项目经理的证书必须留置在招标人(发包人)处,初验合格后退回。

国有企业和国有控股企业投资项目,可参照执行或由招标人(发包人)另行规定

3.2.3 承包人擅自更换项目经理的违约责任:中标人(承包人)不得擅自更换资格审查和投标时所报项目经理(建造师)。因病且长期(至少在六个月及其以上)不能履行职责确需更换的(短期即六个月以内因病不能履行岗位职责的,由中标人临时指定不低于该生病人员资质、资历和技术水平的人员代为行使职责,康复后应立即返岗履行职责),须凭县级及以上医院出具的盖有医院公章的证明、病历原件提前14天通知招标人(发包人),并取得招标人(发包人)同意;更换后的人员不得低于中标人投标时所报人员资质、资历和技术水平。中标人(承包人)更换项目经理,即使征得了招标人(发包人)的同意,该行为仍视为中标人(承包人)违约(属于去世或突发性灾难致病危或因癌症等病致危已失去履行岗位职责能力的除外),若更换项目经理(建造师),按中标价的1%支付违约金,按中标价的1%计算金额少于20万元的,按20万元支付违约金。 因病被更换的项目经理在治疗及康复期内(至少六个月)参与六安市内的投标,作投标无效处理。

中标人(承包人)以及中标人(承包人)投标文件所列项目经理,在综合评分中,享受了资质(资格)等级、业绩、奖项和信誉等方面的加分待遇,在评标中已充分体现优先。项目经理在整个施工期间必须在岗在位,且不得更换。若发生更换,不论什么理由更换都将视为中标人(承包人)违约,均应由中标人(承包人)按中标价的5%向招标人支付违约金,记不良行为记录。招标人(发包人)将中标人(承包人)违约事实形成证据,提出给予中标人(承包人)及该项目经理6个月至3年的在六安市叶集区投标资格限制的处理意见,报送公共资源交易监督管理部门会同有关部门依照法律法规的规定进行审查,落实具体的投标资格限制期限。

    3.2.4 承包人无正当理由拒绝更换项目经理的违约责任:招标人(发包人)发现项目经理不能胜任项目工作的,包括发现项目经理缺乏管理经验或因管理不到位导致管理混乱或出现质量事故、安全责任的,除依法追究其责任外,可要求中标人(承包人)更换和调整项目经理,直至满足工程建设需要为止。出现前述情况的,比照3.2.3条的规定处理。中标人(承包人)拒绝更换和调整项目经理的,履约保证金不予退还。招标人(发包人)将中标人(承包人)违约事实形成证据,提出给予中标人(承包人)及该项目经理6个月至3年的在六安市叶集区投标资格限制的处理意见,报送公共资源交易监督管理部门会同有关部门依照法律法规的规定进行审查,落实具体的投标资格限制期限。

3.3 承包人人员

3.3.1 承包人提交项目管理机构及施工现场管理人员安排报告的期限:投标文件所载人员名单即为报告名单,并按发包人要求到岗履行职责

3.3.3 承包人无正当理由拒绝撤换主要施工管理人员的违约责任:招标人(发包人)发现主要施工管理人员不能胜任项目工作的,包括发现缺乏管理经验或因管理不到位导致管理混乱或出现质量事故、安全责任的,除依法追究其责任外,可要求中标人(承包人)更换和调整主要施工管理人员,直至满足工程建设需要为止。中标人(承包人)拒绝更换和调整主要施工管理人员的,履约保证金不予退还。招标人(发包人)将中标人(承包人)违约事实形成证据,提出给予中标人(承包人)及该主要施工管理人员6个月至3年的在六安市叶集区投标资格限制的处理意见,报送公共资源交易监督管理部门会同有关部门依照法律法规的规定进行审查,落实具体的投标资格限制期限。

3.3.4 承包人主要施工管理人员离开施工现场的批准要求:   中标人(承包人)的主要施工管理人员需要离开现场的,时间在半天以内的须经工程师书面同意;半天以上两天以内的须经工程师出具书面意见后报招标人(发包人)现场负责人同意并送招标人(发包人)备案;时间超过两天以上的,需经现场负责人出具书面意见送招标人(发包人)审核同意。离开前应书面指定临时代表,代为行使主要施工管理人员的权力;该临时代表的一切行为,招标人(发包人)均认为是该主要施工管理人员的行为。

3.3.5承包人擅自更换主要施工管理人员的违约责任:中标人(承包人)不得擅自更换资格审查和投标时所报主要施工管理人员。因病且长期(至少在六个月及其以上)不能履行职责确需更换的(短期即六个月以内因病不能履行岗位职责的,由中标人临时指定不低于该生病人员资质、资历和技术水平的人员代为行使职责,康复后应立即返岗履行职责),须凭县级及以上医院出具的盖有医院公章的证明、病历原件提前14天通知招标人(发包人),并取得招标人(发包人)同意;更换后的人员不得低于中标人投标时所报人员资质、资历和技术水平。中标人(承包人)更换主要施工管理人员,即使征得了招标人(发包人)的同意,该行为仍视为中标人(承包人)违约(属于去世或突发性灾难致病危或因癌症等病致危已失去履行岗位职责能力的除外),若更换技术负责人,按中标价的1%支付违约金,按中标价的1%计算金额少于20万元的,按20万元支付违约金。若更换施工员、安全员,按中标价的0.5%支付违约金,按中标价的0.5%计算金额少于10万元的,按10万元支付违约金。 因病被更换的主要施工管理人员在治疗及康复期内(至少六个月)参与六安市内的投标,作投标无效处理。

中标人(承包人)以及中标人投标文件所列主要施工管理人员,在综合评分中,享受了资质(资格)等级、业绩、奖项和信誉等方面的加分待遇,在评标中已充分体现优先。享受加分的人员在整个施工期间必须在岗在位,且不得更换。若发生更换,不论什么理由更换都将视为中标人(承包人)违约,均应由中标人(承包人)按中标价的2.5%向招标人(发包人)支付违约金。招标人(发包人)将中标人(承包人)违约事实形成证据,提出给予中标人(承包人)及该项目班子成员6个月至3年的在六安市叶集区投标资格限制的处理意见,报送公共资源交易监督管理部门会同有关部门依照法律法规的规定进行审查,落实具体的投标资格限制期限。

承包人主要施工管理人员擅自离开施工现场的违约责任:主要施工管理人员在工程建设过程中未按前述规定取得书面同意不得离岗,否则,第一次离岗按中标价的0.05%支付违约金;第二次离岗的按中标价的0.1%支付违约金;第三次及其以后每次均按中标价的0.25%支付违约金(缺席、离岗次数以天为计),合计(缺席、离岗)次数超过10次的或者年度累计请假超过26天的,按违约处理,除由中标人(承包人)支付违约金、罚款外,由招标人(发包人)按规定清除出场,记不良行为记录。招标人(发包人)将中标人(承包人)违约事实形成证据,提出给予中标人(承包人)及该项目班子成员6个月至3年的在六安市叶集区投标资格限制的处理意见,报送公共资源交易监督管理部门会同有关部门依照法律法规的规定进行审查,落实具体的投标资格限制期限。签订合同时,中标人(承包人)主要施工管理人员的证书必须留置在招标人(发包人)处,初验合格后退回。

国有企业和国有控股企业投资项目,可参照执行或由招标人(发包人)另行规定。

3.5 分包

3.5.1 分包的一般约定

禁止分包的工程包括:          /

主体结构、关键性工作的范围:按法律及相关规定执行

    3.5.2分包的确定

允许分包的专业工程包括:

其他关于分包的约定:发包人通过招标方式选择专业工程分包施工单位,承包人参与分包工程的招标,认可招标结果,并作为总包单位与分包工程的中标人(以下简称“分包人”)签订工程分包施工合同。

3.5.4 分包合同价款

关于分包合同价款支付的约定:发包人支付给承包人专业分包工程合同价款(不含设备价格)的   %作为总承包服务配合费用,承包人不得向分包人收取其他费用;该项费用包括但不限于以下内容:

1)乙方承担总包责任所发生的费用。

2)“分包工程”施工完毕、土建工程的收尾和修复以及使用承包人的施工所用水电管线等费用(水电费用装表计量,按照实际用量结算)。

3)分包人使用承包人现场临时工程及在用的脚手架、塔吊、施工电梯等费用。

4)分包人使用工程的施工道路,到总包单位搭伙,使用总包单位的卫生间等。

5)门窗洞口、安装工程管道口、楼地面墙面凿洞、槽等的后塞及修补等,以及整个工程的安全保卫等。

6)为分包人提供标高、轴线、定位,隐蔽工程指引等。

7)分包人的工程资料收集整理和移交;工程质量的检验和验收。

 8)保证分包工程在施工期间有足够的工作面,保证其按时开工和连续施工,并承担因乙方原因使分包工程不能按时开工和配合不及时造成的工期延误责任。

国有企业和国有控股企业投资项目,可参照执行或由发包(招标)人另行规定。

3.6 工程照管与成品、半成品保护

承包人负责照管工程及工程相关的材料、工程设备的起始时间:执行通用条款

3.7 履约担保

承包人是否提供履约担保:   应当提交

承包人提供履约担保的形式、金额及期限的: 详见投标须知前附表

4. 监理人

4.1监理人的一般规定

关于监理人的监理内容: 执行监理合同

关于监理人的监理权限: 执行监理合同

关于监理人在施工现场的办公场所、生活场所的提供和费用承担的约定:

4.2 监理人员

总监理工程师:

   名:刘军   

   务:总监理工程师   

监理工程师执业资格证书号:34003429

联系电话:   

电子信箱:   

通信地址:   

关于监理人的其他约定:   

4.4 商定或确定

在发包人和承包人不能通过协商达成一致意见时,发包人授权监理人对以下事项进行确定:

1)

2)

3)

5. 工程质量

5.1 质量要求

5.1.1 特殊质量标准和要求:



关于工程奖项的约定:



5.3 隐蔽工程检查

5.3.2承包人提前通知监理人隐蔽工程检查的期限的约定:执行通用条款

监理人不能按时进行检查时,应提前  24  小时提交书面延期要求。

关于延期最长不得超过:   48    小时。

6. 安全文明施工与环境保护

6.1安全文明施工

6.1.1 项目安全生产的达标目标及相应事项的约定:执行通用条款

6.1.4 关于治安保卫的特别约定:执行通用条款

关于编制施工场地治安管理计划的约定:执行通用条款

6.1.5 文明施工

合同当事人对文明施工的要求:在限放区域内执行市政府关于限制燃放烟火爆竹等规定

6.1.6 关于安全文明施工费支付比例和支付期限的约定:随进度款支付

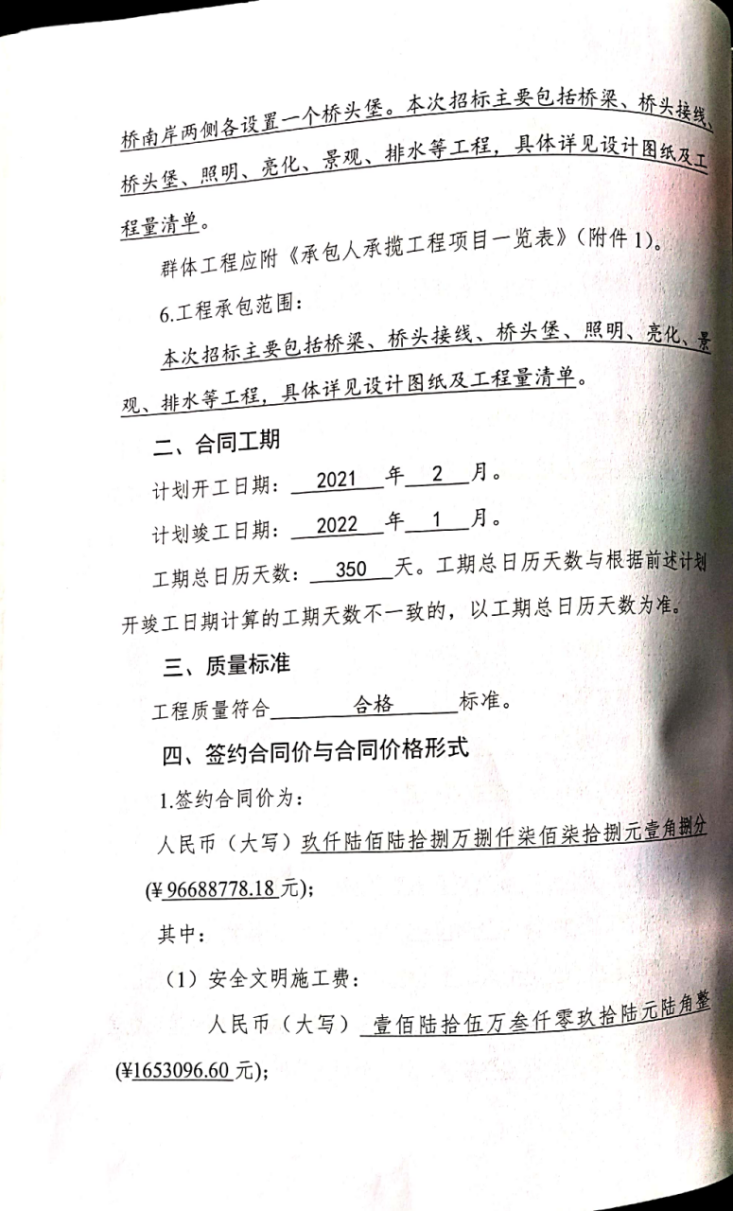

7. 工期和进度

7.1 施工组织设计

7.1.1 同当事人约定的施工组织设计应包括的其他内容:相关专项施工方案等

7.1.2 施工组织设计的提交和修改

承包人提交详细施工组织设计的期限的约定:执行通用条款

发包人和监理人在收到详细的施工组织设计后确认或提出修改意见的期限:执行通用条款

7.2 施工进度计划

7.2.2 施工进度计划的修订

发包人和监理人在收到修订的施工进度计划后确认或提出修改意见的期限:执行通用条款

7.3 开工

7.3.1 开工准备

关于承包人提交工程开工报审表的期限:  执行通用条款

关于发包人应完成的其他开工准备工作及期限:

1)施工场地具备施工条件的要求及完成的时间:开工前7日内完成。

2)将施工所需的水、电、电讯线路接至施工场地的时间、地点和供应要求:施工用水、电以投标时现场踏勘条件为准,费用由承包人自理,水电安装的申请、协调工作由发包人协助解决。施工现场内其他需做的与施工有关的工作由承包人自行解决,费用自理;电讯线路承包人自行解决,费用自理。国有企业和国有控股企业投资项目,可参照执行或由发包(招标)人另行规定。

3)施工场地与公共道路的通道开通时间和要求:已开通。

4)工程地质和地下管线资料的提供时间:开工前7日内完成。

5)由发包人办理的施工所需证件、批件的名称和完成时间:



6)水准点与座标控制点交验要求:发包人在开工前3日内进行书面移交并进行现场交验;承包人有义务对发包人提交的原始数据进行复核;若承包人未尽复核义务而造成不良后果的,其责任由承包人承担。

7)图纸会审和设计交底时间:开工前7日内完成。

8)协调处理施工场地周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的保护工作:发包人负责协调相关单位进行处理,因处理或保护而发生的措施费用,已经包含在合同价款内;因保护处理影响工期5日以内的,总工期不予顺延,超过5日的,经发包人签证后可以顺延。

9)双方约定发包人应做的其他工作:双方另行协商

10)发包人委托承包人办理的工作:双方另行协商。

关于承包人应完成的其他开工准备工作及期限:

1)需由设计资质等级和业务范围允许的承包人完成的设计文件提交时间:双方另行协商。

2)应提供计划、报表的名称及完成时间:每月25日提交本月工程报表和下月工程计划表,(报表和计划表应包括质量、进度、安全、投资、材料计划等内容,反映存在的问题和应对措施;一式叁份提交发包人)。

 3)承担施工安全保卫工作及非夜间施工照明的责任和要求:承包人负责,其费用由承包人在措施费中考虑。

4)向发包人提供的办公和生活房屋及设施的要求:为发包人、监理单位提供足够的办公用房。

5)需承包人办理的有关施工场地交通、环卫和施工噪音管理等手续:承包人负责办理,其费用由承包人在措施费中考虑。

 (6)已完工程成品保护的特殊要求及费用承担:执行通用条款。

 (7)施工场地周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的保护要求及费用承担:承包人负责施工场地及周围地上地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的保护,其费用由承包人在措施费中考虑。

 (8)施工场清洁卫生的要求:符合六安市对施工场地文明施工和清洁卫生的有关要求。

 (9)双方约定承包人应做的其他工作:双方另行协商。

7.3.2开工通知

因发包人原因造成监理人未能在计划开工日期之日起     天内发出开工通知的,承包人有权提出价格调整要求,或者解除合同。

7.4 测量放线

7.4.1发包人通过监理人向承包人提供测量基准点、基准线和水准点及其书面资料的期限:     开工前3日

7.5 工期延误

7.5.1 因发包人原因导致工期延误

7)因发包人原因导致工期延误的其他情形:

(1)发包人未能按合同约定提供图纸或所提供图纸不符合合同约定的;

(2)发包人未能按合同约定提供施工现场、施工条件、基础资料、许可、批准等开工条件的;

(3)发包人提供的测量基准点、基准线和水准点及其书面资料存在错误或疏漏的;

(4)发包人未能在计划开工日期之日起7天内同意下达开工通知的;

(5)发包人未能按合同约定日期支付工程预付款、进度款或竣工结算款的;

(6)监理人未按合同约定发出指示、批准等文件的;

(7)因发包人原因导致工期延误的其他情形:包括因征地拆迁原因致使施工企业不能进场等。

因发包方的原因导致政府投资项目工期延误的确认程序:由承包人提出书面理由,经工程师集中相关证据后签署意见,送发包方审核,报政府审批确认。国有企业和国有控股企业投资项目,可参照执行或由发包(招标)人另行规定。

7.5.2 因承包人原因导致工期延误

承包人原因造成工期延误,逾期竣工违约金的计算方法为:

每延期竣工一天,承包人支付发包人合同价款的0.05%的违约金;工程延期28日以上的,每日按合同价款0.1%向发包人支付违约金;除支付违约金外,履约保证金不予退还,并追究损失赔偿责任。属于政府安置房项目,因中标人(承包人)原因延期交付的,超期过度安置费应由中标人(承包人)支付。因承包人原因造成的延期竣工,工程延期竣工超过合同工期三分之一以上的,除支付违约金外,记不良行为记录。发包人将承包人违约事实形成证据,提出给予承包人及该项目班子成员6个月至3年的在六安市叶集区投标资格限制的处理意见,报送公共资源交易监督管理部门会同有关部门依照法律规定审查后,落实具体的投标资格限制期限

因承包人原因造成工期延误,逾期竣工违约金的上限:



7.6 不利物质条件

不利物质条件的其他情形和有关约定: 执行通用条款

发包人和承包人同意以下情形视为异常恶劣的气候条件:

1)       50年一遇降雨

2)       50年一遇降雪

3)       12级以上台风

7.9 提前竣工的奖励

7.9.2提前竣工的奖励:             /

8. 材料与设备

8.4材料与工程设备的保管与使用

8.4.1发包人供应的材料设备的保管费用的承担:   /

8.6 样品

8.6.1 样品的报送与封存

需要承包人报送样品的材料或工程设备,样品的种类、名称、规格、数量要求:    符合规范要求

8.8 施工设备和临时设施

8.8.1 承包人提供的施工设备和临时设施

关于修建临时设施费用承担的约定:      /

8.9本项目所需砂石及商品混凝土必须从叶集区本地合法渠道取得;不得以任何手段对砂石资源进行非法开采、侵占、买卖、出租和破坏,并遵守《六安市叶集区开展砂石资源集中整治工作方案》(办【2020】6号)文件有关整治要求,在本项目施工过程中从地下开采的砂石必须交由六安市叶集区工矿投资有限公司统一管理,中标施工单位必须与六安市叶集区工矿投资有限公司签订《政府投资项目地下砂石接管协议》。

9. 试验与检验

9.1试验设备与试验人员

9.1.2 试验设备

施工现场需要配置的试验场所:



施工现场需要配备的试验设备:



施工现场需要具备的其他试验条件:



9.4 现场工艺试验

现场工艺试验的有关约定:



10. 变更

10.1变更的范围

关于变更的范围的约定:政府投资项目,因勘察设计原因、隐蔽性工程确需变更的,应按程序报经政府批准同意。属于承包人的原因未按招标文件规定的期限、程序提出工程量异议却在施工期间却提出工程量异议的,不予变更,由承包人承担工程量的完成;投标人在招标质疑期间及异议期间已按招标文件规定的期限、程序提出异议,而招标人没有做出正确澄清、解释的,经查证属实的按程序进行变更。

国有企业和国有控股企业投资项目,可参照执行或由发包(招标)人另行规定。

10.4 变更估价

10.4.1 变更估价原则

关于变更估价的约定:   工程实施中新增的项目,参考投标报价清单中类似项目单价结算;没有类似项目的,由发包人(或委托有资质的中介单位)根据2018版《安徽省建设工程工程量清单计价办法》及其配套计价依据中的相关规定,按新增工程量发生当月市场信息价和承包人投标文件中的利润率、风险费、取费费率等进行组价结算并按投标报价与最高限价的差额下浮比例进行调整。在组价未定之前,承包人不得以此为理由延误施工,否则按违约处理。

10.4.2 市本级政府投资项目的约定:

10.5承包人的合理化建议

监理人审查承包人合理化建议的期限:3天,最长不超过通用条款规定的期限

发包人审批承包人合理化建议的期限:2天,最长不超过通用条款规定的期限

包人提出的合理化建议降低了合同价格或者提高了工程经济效益的奖励的方法和金额为:            /

10.7 暂估价

估价材料和工程设备的明细详见附件11:《暂估价一览表》

10.7.1 依法必须招标的暂估价项目

对于依法必须招标的暂估价项目的确认和批准采取第    种方式确定。

10.7.2 不属于依法必须招标的暂估价项目

对于不属于依法必须招标的暂估价项目的确认和批准采取第    种方式确定。

3种方式:承包人直接实施的暂估价项目

承包人直接实施的暂估价项目的约定:



10.8 暂列金额

合同当事人关于暂列金额使用的约定:



11. 价格调整

11.1 市场价格波动引起的调整

市场价格波动是否调整合同价格的约定:     不调整

因市场价格波动调整合同价格,采用以下    种方式对合同价格进行调整:

1种方式:采用价格指数进行价格调整。

关于各可调因子、定值和变值权重,以及基本价格指数及其来源的约定:

2种方式:采用造价信息进行价格调整。

2)关于基准价格的约定:

专用合同条款①承包人在已标价工程量清单或预算书中载明的材料单价低于基准价格的:专用合同条款合同履行期间材料单价涨幅以基准价格为基础超过   %时,或材料单价跌幅以已标价工程量清单或预算书中载明材料单价为基础超过   %时,其超过部分据实调整。

②承包人在已标价工程量清单或预算书中载明的材料单价高于基准价格的:专用合同条款合同履行期间材料单价跌幅以基准价格为基础超过   %时,材料单价涨幅以已标价工程量清单或预算书中载明材料单价为基础超过   %时,其超过部分据实调整。

③承包人在已标价工程量清单或预算书中载明的材料单价等于基准单价的:专用合同条款合同履行期间材料单价涨跌幅以基准单价为基础超过±   %时,其超过部分据实调整。

3种方式:其他价格调整方式:



12. 合同价格、计量与支付

12.1 合同价格形式

1、单价合同。

综合单价包含的风险范围:  固定单价。合同价款中包括的风险范围:人工、材料、机械费用的市场价格变化;除不可抗力以外的其他风险

风险费用的计算方法: 投标人在投标报价时已经考虑,不再另行计取

风险范围以外合同价格的调整方法:不采用

2、总价合同本项目采用总价合同

总价包含的风险范围:   除不可抗力因素以外的所有风险,承包人工程量清单中存在缺项、漏项、报零均被视为对发包人的优惠,不予调整

风险费用的计算方法:  投标人在投标报价时已经考虑,不再另行计取

风险范围以外合同价格的调整方法:      不采用

3、其他价格方式:          不采用



12.2 预付款(不采用)

12.2.1 预付款的支付

预付款支付比例或金额:

预付款支付期限:

预付款扣回的方式:

12.2.2 预付款担保

承包人提交预付款担保的期限:

预付款担保的形式为:

12.3 计量

12.3.1 计量原则

工程量计算规则:2018版《安徽省建设工程工程量清单计价办法》及其配套计价依据中相关计算规则执行

12.3.2 计量周期

关于计量周期的约定:

12.3.3 单价合同的计量

关于单价合同计量的约定:

12.3.4 总价合同的计量

关于总价合同计量的约定:

12.3.5总价合同采用支付分解表计量支付的,是否适用第12.3.4 〔总价合同的计量〕约定进行计量:

12.3.6 其他价格形式合同的计量

其他价格形式的计量方式和程序:



12.4 工程进度款支付

12.4.1 付款周期

关于付款周期的约定:工程进度款按每季度核定已完成工程量的60%支付,项目通过竣工验收后支付至核定已完成工程量的70%;完成结算审计之后支付至审计价款的90%,审计结束一年后付至审计价款的97%,余款作为质量保证金,在缺陷责任期满后无息付清(质量保证金退还数额以依据合同约定扣减相关费用后的剩余数额为准)。

投标人中标后合同签订前必须在六安市叶集区成立分公司(六安市叶集区内企业无需成立分公司),开立叶集分公司银行账户,由该分公司独立核算本项目所有收支;工程结算时授权叶集分公司办理工程款结算,由叶集分公司在叶集区开票结算全部工程款,并按独立核算要求在六安市叶集区全额缴纳本项目增值税及有关税费,否则招标人将有权拒付工程款。

12.4.2 进度付款申请单的编制

关于进度付款申请单编制的约定:



12.4.3 进度付款申请单的提交

1)单价合同进度付款申请单提交的约定:

2)总价合同进度付款申请单提交的约定:

3)其他价格形式合同进度付款申请单提交的约定:



12.4.4 进度款审核和支付

1)监理人审查并报送发包人的期限: 收到承包人进度付款申请单以及相关资料后7天内完成审查并报送发包人(执行通用条款)

发包人完成审批并签发进度款支付证书的期限: 应在收到监理人报送的进度付款申请单及相关资料后7天内(执行通用条款)

2)发包人支付进度款的期限: 发包人应在进度款支付证书或临时进度款支付证书签发后14天内完成支付(执行通用条款)

发包人逾期支付进度款的违约金的计算方式: 应按照中国人民银行发布的同期同类贷款基准利率支付违约金(执行通用条款)

12.4.6 支付分解表的编制

2、总价合同支付分解表的编制与审批:



3、单价合同的总价项目支付分解表的编制与审批:



13. 验收和工程试车

13.1 分部分项工程验收

13.1.2监理人不能按时进行验收时,应提前       小时提交书面延期要求。

关于延期最长不得超过:         小时。

13.2 竣工验收

13.2.2竣工验收程序

关于竣工验收程序的约定:执行通用条款

发包人不按照本项约定组织竣工验收、颁发工程接收证书的违约金的计算方法:



13.2.5移交、接收全部与部分工程

承包人向发包人移交工程的期限:执行通用条款

发包人未按本合同约定接收全部或部分工程的,违约金的计算方法为:

承包人未按时移交工程的,违约金的计算方法为:



13.3 工程试车

13.3.1 试车程序

工程试车内容:



1)单机无负荷试车费用由                     承担;

2)无负荷联动试车费用由                     承担。

13.3.3 投料试车

关于投料试车相关事项的约定:



13.6 竣工退场

13.6.1 竣工退场

承包人完成竣工退场的期限:

14. 竣工结算

14.1 竣工结算申请

承包人提交竣工结算申请单的期限:

竣工结算申请单应包括的内容:



14.2 竣工结算审核

发包人审批竣工付款申请单的期限:

发包人完成竣工付款的期限:

关于竣工付款证书异议部分复核的方式和程序:



项目竣工结算审核单位:六安市叶集区审计局。

14.4 最终结清

14.4.1 最终结清申请单

承包人提交最终结清申请单的份数:

承包人提交最终结算申请单的期限:

14.4.2 最终结清证书和支付

1)发包人完成最终结清申请单的审批并颁发最终结清证书的期限:

2)发包人完成支付的期限:

15. 缺陷责任期与保修

15.2缺陷责任期

缺陷责任期的具体期限:



15.3 质量保证金

关于是否扣留质量保证金的约定: 相应比例的工程款  。在工程项目竣工前,承包人按专用合同条款第3.7条提供履约担保的,发包人不得同时预留工程质量保证金。

15.3.1 承包人提供质量保证金的方式

质量保证金采用以下第  2  种方式:

1)质量保证金保函,保证金额为:

2)   3   %的工程款;

3)其他方式:

15.3.2 质量保证金的扣留

质量保证金的扣留采取以下第  2   种方式:

1)在支付工程进度款时逐次扣留,在此情形下,质量保证金的计算基数不包括预付款的支付、扣回以及价格调整的金额;

2)工程竣工结算时一次性扣留质量保证金;

3)其他扣留方式:

关于质量保证金的补充约定:



15.4保修

15.4.1 保修责任

工程保修期为: 执行国家现行规定

15.4.3 修复通知

承包人收到保修通知并到达工程现场的合理时间:执行通用条款

16. 违约

16.1 发包人违约

16.1.1发包人违约的情形

发包人违约的其他情形:



    16.1.2 发包人违约的责任

发包人违约责任的承担方式和计算方法:

1)因发包人原因未能在计划开工日期前7天内下达开工通知的违约责任:

2)因发包人原因未能按合同约定支付合同价款的违约责任:

3)发包人违反第10.1款〔变更的范围〕第(2)项约定,自行实施被取消的工作或转由他人实施的违约责任:



4)发包人提供的材料、工程设备的规格、数量或质量不符合合同约定,或因发包人原因导致交货日期延误或交货地点变更等情况的违约责任:

5)因发包人违反合同约定造成暂停施工的违约责任:



6)发包人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的违约责任:

7)其他:

16.1.3 因发包人违约解除合同

承包人按16.1.1项〔发包人违约的情形〕约定暂停施工满    天后发包人仍不纠正其违约行为并致使合同目的不能实现的,承包人有权解除合同。

16.2 承包人违约

16.2.1 承包人违约的情形

承包人违约的其他情形:



16.2.2承包人违约的责任

承包人违约责任的承担方式和计算方法:



16.2.3 因承包人违约解除合同

关于承包人违约解除合同的特别约定:



发包人继续使用承包人在施工现场的材料、设备、临时工程、承包人文件和由承包人或以其名义编制的其他文件的费用承担方式:

17. 不可抗力

17.1 不可抗力的确认

除通用合同条款约定的不可抗力事件之外,视为不可抗力的其他情形:

17.4 因不可抗力解除合同

合同解除后,发包人应在商定或确定发包人应支付款项后    天内完成款项的支付。

18. 保险

18.1 工程保险

关于工程保险的特别约定:法律法规规定的保险即建筑工程一切险(包含第三者责任险),意外伤害险;法律法规规定的其他保险,所有保险均有承包人自行投保,费用自理

18.3 其他保险

关于其他保险的约定:

承包人是否应为其施工设备等办理财产保险:



18.7 通知义务

关于变更保险合同时的通知义务的约定:



20. 争议解决

20.3 争议评审

合同当事人是否同意将工程争议提交争议评审小组决定:



20.3.1 争议评审小组的确定

争议评审小组成员的确定:

选定争议评审员的期限:

争议评审小组成员的报酬承担方式:

其他事项的约定:

20.3.2 争议评审小组的决定

合同当事人关于本项的约定:

20.4仲裁或诉讼

因合同及合同有关事项发生的争议,按下列第   2  种方式解决:

1)向                      仲裁委员会申请仲裁;

2)向      工程所在地         人民法院起诉。

21. 其他重要补充专用条款

21.1 违约责任

21.1.1 发包方有权在下列情况下终止合同,并由承包人承担违约责任,取消中标资格或终止合同,其履约保证金不予退还,记不良行为记录。发包人将承包人违约事实形成证据,提出给予承包人及该项目班子成员 6 个月至 3 年的在六安市叶集区投标资格限制的处理意见,报送相关行政主管部门依照法律规定审查后,落实具体的投标资格限制期限。

1)承包人违约超过 20 天后未整改的,发包人有权终止合同并按已完工程量的 50%支付工程款;

2)承包人的项目经理、技术负责人等班子成员在合同签订后 15 日内不能到岗的。

21.1.2 合同签订七日内承包方上报含关键节点的总进度计划,经总监审核、发包方批准后,监理按总进度计划的关键节点控制工期。承包单位应保证人员及机械设备投入满足质量及工期要求,承包(中标)单位未按投标文件或节点工期计划中为保障工期进度与质量所列明的施工组织设计方案、 技术方案及相关工期、机械、人员计划投入施工的,逾期超过 7-20 天的,每逾期 1 天,按 2000 元/天支付违约金,超过 20 天的,每逾期 1 天,按5000 元/天支付违约金,延误超过 56 天的,视为乙方自动终止合同,甲方仅认可乙方已完工程量的 50%。发包人将承包人违约事实形成证据,提出给予承包人及该项目班子成员 6 个月至 3 年的在六安市叶集区投标资格限制的处理意见,报送相关行政主管部门依照法律规定审查后,落实具体的投标资格限制期限。

21.1.3 对于承包人所出现的质量缺陷和安全隐患,承包人应在接到通知后立即启动整改并按整改方案确定的期限整改完毕,2 日内拒不启动整改的,每逾期一天,由承包人按 3000 元/天支付违约金。5 天内拒不整改的,每逾期一天,按照 5000 元/天支付违约金,记不良行为记录。发包人将承包人违法、违约事实形成证据,提出给予承包人及该项目班子成员 6 个月至 3 年的在六安市叶集区投标资格限制的处理意见,经相关行政主管部门审定并发出处理决定后抄送招投标监督管理部门备案,落实投标资格限制,向社会公布。

21.1.4 工程师下发监理通知后,承包人应按监理通知立即进行整改,工程师对同一问题再次下发监理通知时,每有一份监理通知,承包人应按 2000元/份的标准支付违约金。发包人在日常的项目巡查中,如发现承包人存在偷工减料,施工过程不按规程、规范、图纸、标准、投标承诺等施工的,除责令改正、返工,直至符合要求外,同时每次按 2000 元-30000 元支付违约金,由甲方视情决定。发包人将承包人违法、违约事实形成证据,提出给予承包人及该项目班子成员 6 个月至 3 年的在六安市叶集区投标资格限制的处理意见,经相关行政主管部门审定并发出处理决定后抄送招投标监督管理部门备案,落实投标资格限制,向社会公布。

21.1.5 承包人必须按六安市叶集区相关规定合法用工,及时按照农民工实名制相关规定做好相关资料汇总上报工作,确保农民工工资按月足额发放。

如发生合法的农民工讨薪上访事件,视为中标人(承包人)违约,按 1万元/次支付违约金,发包人从工程款中直接扣除,同时,该承包人及该项目班子成员二年内不得参与六安市叶集区国有投资工程投标活动。发包人将承包人违法、违约事实形成证据,提出给予承包人及该项目班子成员6 个月至 3 年的在六安市叶集区投标资格限制的处理意见,经农民工工资支付监督管理部门审定并发出处理决定后抄送招投标监督管理部门备案,落实投标资格限制,向社会公布。

21.1.6 扬尘污染治理。扬尘污染治理执行六安市叶集区相关标准和要求执行,发包人在日常的项目巡查中,如发现承包人扬尘污染不符合六安市叶集区相关标准和要求,责令改正、返工,直至符合要求;如承包人拒不整改或被市相关部门检查通报或查处的,每次按 5000-10000 元支付违约金。

21.1.7 承包(中标)人已在投标文件中,对解决施工过程中技术重点难点问题作出承诺,应确保施工过程中技术重点、难点问题的解决。若发生没有按招标文件的要求和投标文件的承诺解决技术重点难点问题的,则由承包人支付 1 万元/次的违约金;严重影响工程实施进度和质量的,承包人应主动终止合同或由发包人清除出场,并由承包人对造成的损失负责,记不良行为记录。发包人将承包人违法、违约事实形成证据,提出给予承包人及该项目班子成员 6 个月至 3 年的在六安市叶集区投标资格限制的处理意见,报送相关行政主管部门依照法律规定审查后,落实具体的投标资格限制期限。

21.1.8 承包方负责工程(包括分包工程)的施工安全和用电安全,凡因安全问题造成的各类罚款由承包方承担。

21.1.9 依照本合同通用条款、专用条款(含补充条款)的约定,发生应当由中承包(中标)人支付违约金、罚款或损失赔偿情形的,经双方确认并报备案后,其违约金、罚款、损失赔偿金从履约保证金中划转,不足的部分从应付工程款中扣除。

21.1.10 发生应当由招标人(发包人)支付违约金情形的,经双方确认并报备案后,其违约金由发包人在支付工程款时一并支付。

21.2 专用条款补充条款:

21.2.1 施工控制网:

承包人有义务对发包人提交的原始数据进行复核,承包人未尽复核义务而造成不良后果和损失的,其责任和费用由承包人承担。

21.2.2 承包人的施工安全责任:

安全生产费用应用于施工安全防护用具及设施的采购和更新、安全施工措施的落实、安全生产条件的改善,不得挪作他用。如承包人在此基础上增加安全生产费用以满足项目施工需要,则承包人应在本项目工程量清单其他相关子目的单价或总额价中予以考虑,发包人不再另行支付。

在实施和完成本合同工程及其工程移交前的整个过程中,承包人应该:

①充分关注和保障所有在现场工作的人员的安全,采取有效措施,使现场和本合同工程的实施保持有条不紊,以免使上述人员的安全受到威胁。

a.特殊工种(电工、电梯工、起重工、电焊工、车船驾驶员、爆破工、潜水工、瓦斯检查员等)要经专业培训,并持有专业主管部门签发的合格证上岗;

b.对于易燃易爆的材料除应专门妥善保管之外,还应配备有足够的消防设备,所有施工人员都应熟悉消防设备的性能和使用方法;

c.所有施工机具设备均应自费定期按国家和行业主管部门的有关规定进行检测和标定,并将检测结果报监理工程师;

② 安全生产专项费用应当用于施工安全防护用具及设施的采购和更新、安全施工措施的落实、安全生产条件的改善,不得挪作他用。

③为了保护本合同工程免遭损坏,或为了现场附近和过往群众的安全与方便,在确有必要的时候和地方,或当监理工程师或有关主管部门要求时,应提供照明、警卫、护栅、警告标志等安全防护设施。

④承包人应遵守环境保护法,并切实执行技术规范中有关环境保护方面的要求和规定。

a.对于来自施工机械和运输车辆的施工噪声,为保护施工人员的健康,应遵守《中华人民共和国环境噪声污染防治法》并依据《工业企业噪声卫生标准》合理安排工作人员轮流操作筑路机械,减少接触高噪声的时间,或间歇安排高噪声的工作。对距噪声源较近的施工人员,除取得防护耳塞或头盔等有效措施外,还应当缩短其劳动时间。同时,要注意对机械的经常性保养,尽量使其噪声降低到最低水平。为保护施工现场附近居民的夜间休息,对居民区 150m 以内的施工现场,施工时间应加以控制。

b.采取可靠措施保证原有交通的正常通行,维持沿线村镇的居民饮水、农田灌溉、生产生活用电及通讯等管线的正常使用。

c.承包人必须采取有效措施,按相关法律、法规、条例、办法的相关规定,到当地公安管理机关办理相关手续,建造符合要求的易燃、易爆危险品保管仓库,完善管理制度,24 小时专人值班,加强防范工作,避免发生意外事故。

d.承包人及所属施工单位职工、农民工在选择驻地、仓库时,必须避免可能发生洪水、雷击等地段,避免发生人员伤亡和财产损失。

e.承包人应加强环境保护意识,坚持文明施工,严禁野蛮施工、任意堆、弃废土,破坏或污染周围的环境。在经过邻近的河流、湖泊、水库等水利工程设施以及各类管线时,要明确施工操作程序,采取必需的预防措施,避免发生堵塞、填塞或污染河流、湖泊、水库、耕地或损伤各类管线、影响管线的正常使用等。

f.承包人在施工过程中要加强生态保护及水土保持工作,采取切实措施保护生态环境,避免因施工破坏当地生态保护及水土保持。

g.在整个施工过程中对承包人采取的安全、保卫和环境保护措施,业主和监理工程师有权监督,并向承包人提出整改要求。如果由于承包人未能对其负责的上述事项采取各种必要的措施而导致或发生与此有关的人身伤亡、病残、罚款、索赔、损失补偿、诉讼费用及其他一切责任应由承包人负责,业主不承担任何责任和费用。

21.2.3 承包人暂停施工的责任

由于承包人未履行合同条款规定的职责引起地方阻工的暂停施工,将按照合同约定的条款进行处理。

21.2.4 试验和检验

承包人必须对进场地产材料和混凝土等进行正常检测,以指导施工

附件

协议书附件:

附件1:承包人承揽工程项目一览表

专用合同条款附件:

附件2:发包人供应材料设备一览表

附件3:工程质量保修书

附件4:主要建设工程文件目录

附件5:承包人用于本工程施工的机械设备表

附件6:承包人主要施工管理人员表

附件7:分包人主要施工管理人员表

附件8:履约担保格式

附件9:预付款担保格式

附件10:支付担保格式

附件11:暂估价一览表
